Ja, een keuring is verplicht. Elke vaste laadpaal in België moet vóór ingebruikname gekeurd worden door een erkend keuringsorganisme, op basis van AREI Boek 1, hoofdstuk 7.22. Zonder geldig conformiteitsattest riskeer je niet alleen een boete bij controle, maar ook dat je verzekeraar dekking weigert na een elektrisch incident.
Kort samengevat:
- Een laadpaal moet altijd gekeurd worden vóór ingebruikname, tenzij er geen wijzigingen zijn en het bestaande keuringsattest nog geldig is.
- Bij het toevoegen van extra laadpalen, verzwaren van het vermogen of wijzigen van beveiliging is herkeuring vereist, ook als de oorspronkelijke installatie al gekeurd was.
- Kies een erkend keuringsorganisme met BELAC-accreditatie voor juridische zekerheid en let op levertermijn, beschikbaarheid en bereikbaarheid bij afkeuring.
- Voor de keuring moet je alle benodigde documenten, zoals het eendraadschema en EU-conformiteitsverklaring, op voorhand klaar hebben om uitstel te voorkomen.
- Het kost meestal tussen enkele honderden euro’s en wordt binnen 24 tot 48 uur na controle bekend, waarbij een afgekeurde installatie binnen een bepaalde termijn hersteld moet worden.
Inhoudsopgave
- Wanneer is een keuring voor je laadpaal verplicht?
- Wie mag de laadpaal keuren en hoe kies je een erkend organisme?
- Welke documenten heeft de keurder nodig?
- Hoe verloopt de technische keuring van een laadpaal?
- Hoe lang blijft een keuringsattest geldig?
- Wat kost een keuring en wat als je wordt afgekeurd?
- Praktische tips om afkeuring te voorkomen
- Waarom conformiteit meer is dan een formaliteit
- Laadpaal laten installeren met de keuring al in gedachten
- Bronnen
Wanneer is een keuring voor je laadpaal verplicht?
Elke nieuwe vaste laadpaal moet gekeurd worden vóór je hem in gebruik neemt. Dat geldt zowel thuis als op de bedrijfsvloer, en de wetgever maakt daarin geen onderscheid tussen een eenvoudige wandcontactdoos-oplossing en een volwaardig laadstation. De regel is even simpel als streng: geen attest, geen legale ingebruikname.
Ook bestaande installaties vallen soms opnieuw onder de keuringsplicht. Dat is het geval bij:
- Verzwaring van het vermogen: een andere hoofdzekering, dikkere voedingskabel of een hoger vermogen dan bij de vorige keuring.
- Toevoeging van een extra laadpaal aan een bestaande installatie, ook als de eerste paal al gekeurd was.
- Wijziging van de beveiliging, bijvoorbeeld een ander type differentieelschakelaar.
Vervang je een defecte laadpaal exact door hetzelfde model, zonder wijziging aan bekabeling of beveiliging, dan is een nieuwe keuring meestal niet nodig. Twijfel je, neem dan contact op met je installateur of het keuringsorganisme zelf. Die inschatting foutief maken is duurder dan het telefoontje dat het voorkomt.
Wie mag de laadpaal keuren en hoe kies je een erkend organisme?

Je kiest zelf welk erkend keuringsorganisme de controle uitvoert. Erkenning betekent dat het bedrijf een BELAC-accreditatie heeft en toezicht valt onder de FOD Economie. Zonder die accreditatie heeft een attest geen juridische waarde, ook al ziet het rapport professioneel uit.
Bij de keuze let je op meer dan enkel de prijs:

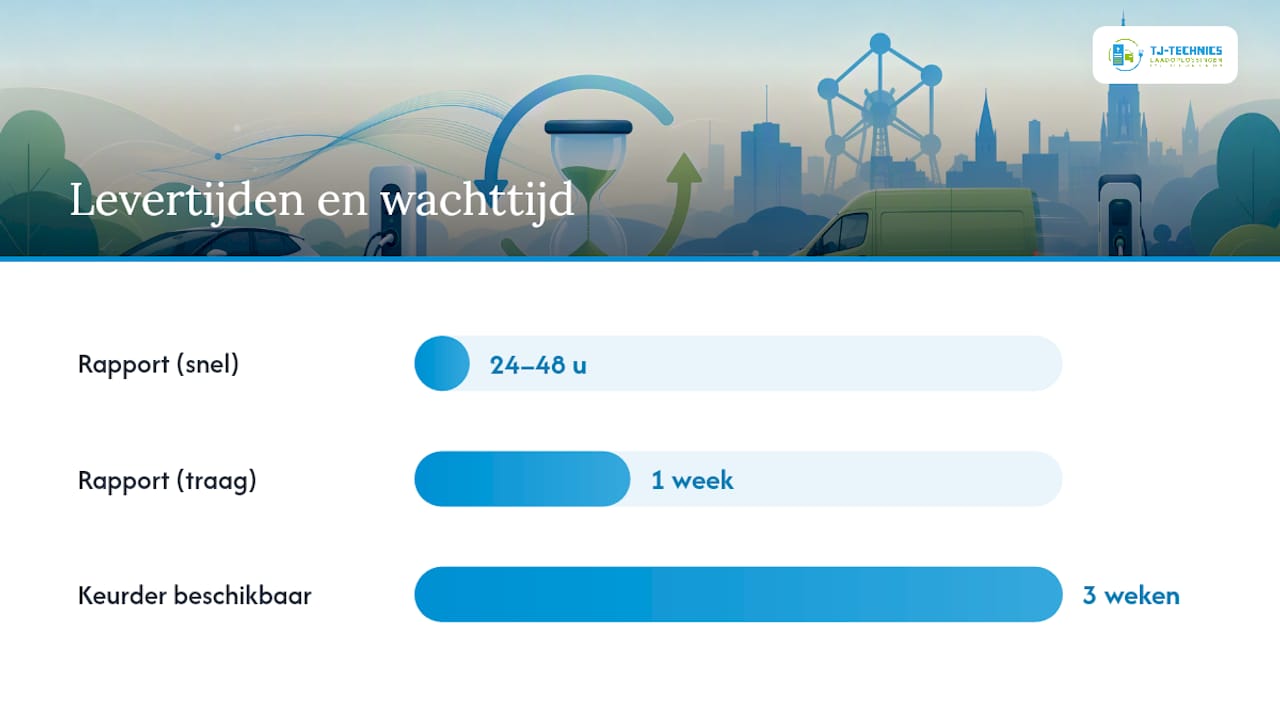

- Levertijd van het rapport: sommige organismen leveren binnen 24 tot 48 uur, andere pas na een week.
- Beschikbaarheid: een keurder die pas over drie weken kan komen, vertraagt je hele project.
- Bereikbaarheid bij een afkeuring: kun je snel een herkeuring inplannen, of begin je opnieuw achteraan de wachtlijst?
Platforms zoals Bobex geven een overzicht van erkende keurders in je regio, wat handig is als je installateur zelf geen vaste partner heeft.
Welke documenten heeft de keurder nodig?
Een keuring loopt pas vlot als de keurder alle papieren al bij aankomst heeft. Ontbreken ze, dan volgt vaak een administratieve afkeuring, ook als de installatie technisch perfect in orde is. Zorg dat je volgende documenten klaar hebt:
- Eendraadschema van de volledige elektrische installatie, inclusief de nieuwe laadpaal.
- Situatieplan met de exacte locatie van de laadpaal ten opzichte van de meterkast.
- EU-conformiteitsverklaring van de fabrikant van het laadstation.
- Technische fiche van de laadpaal met vermogen, type differentieel en aansluitgegevens.
- Eventueel bestaand keuringsattest van de installatie, als referentie voor de keurder.
Een goede installateur stelt het eendraadschema automatisch op bij de oplevering en overhandigt het samen met de sleutel of app-toegang.
Pro-tip: Vraag je installateur om alle documenten digitaal én op papier te bezorgen vóór je de keuring boekt. Een ontbrekend of verouderd eendraadschema is een van de meest voorkomende redenen voor uitstel.
Hoe verloopt de technische keuring van een laadpaal?
De keurder doorloopt een vast stramien, en dat duurt meestal tussen de dertig en zestig minuten voor een eenvoudige thuisinstallatie. Eerst volgt het administratief nazicht: kloppen de documenten met de realiteit op het terrein? Daarna komt de visuele inspectie, waarbij de keurder kijkt naar kabeldoorsnede, bevestiging, IP-classificatie en de netheid van de aansluitingen.
Vervolgens gaan de meettoestellen erop:
- De differentieelschakelaar, waarbij type B of een combinatie van type A met een RDC-DD-module verplicht is om DC-lekstromen te detecteren, zoals voorgeschreven door NBN HD 60364-7-722.
- De aardingsweerstand, die binnen de wettelijke grenswaarden moet blijven.
- De voedingskring, die bij voorkeur een toegewijde kring is en niet gedeeld wordt met andere zware verbruikers.
- De overstroombeveiliging, afgestemd op de kabeldikte en het vermogen van de laadpaal.
Als laatste stap voert de keurder een werkingstest uit: de laadpaal moet effectief kunnen laden zonder foutmeldingen. Hoofdstuk 7.22 van het AREI voegde deze DC-lekdetectie-eis specifiek toe voor voedingsinstallaties van elektrische voertuigen, net omdat een klassieke type A-differentieel die lekstromen niet altijd detecteert.
Een positief rapport betekent dat je de laadpaal meteen in gebruik mag nemen. Bij een negatief rapport krijg je een lijst met inbreuken en een termijn om die te herstellen, gevolgd door een herkeuring.
Hoe lang blijft een keuringsattest geldig?
De geldigheidsduur hangt af van het type installatie. Voor een huishoudelijke installatie geldt een periodieke herkeuring om de 25 jaar, voor een niet-huishoudelijke installatie, zoals een bedrijfsparking of laadpunten bij een appartementsgebouw met gedeelde voorzieningen, ligt die termijn op 5 jaar.
Die termijn vervalt echter zodra je iets wezenlijks wijzigt aan de installatie:
- Installatie van zonnepanelen die op dezelfde groep of hoofdzekering aansluiten.
- Toevoeging van een thuisbatterij of aanpassing van het energiebeheersysteem.
- Plaatsing van een extra laadpaal of verzwaring van het bestaande vermogen.
Noteer de keuringsdatum in je agenda met een herinnering enkele maanden op voorhand. Vooral bij bedrijfsmatige installaties met de kortere termijn van 5 jaar is dat geen overbodige luxe.
Wat kost een keuring en wat als je wordt afgekeurd?
De prijs van een keuring voor een enkele laadpaal ligt doorgaans in een beperkte, overzichtelijke range, en het rapport volgt vaak binnen 24 tot 48 uur na het bezoek. Vraag bij twijfel altijd een offerte op vóór je een organisme boekt, want tarieven verschillen per regio en per complexiteit van de installatie.
Bij een afkeuring krijg je een concrete lijst met wat er moet gebeuren, meestal met een redelijke hersteltermijn. Nadien volgt een herkeuring, die vaak goedkoper is dan de eerste keuring omdat enkel de eerder afgekeurde punten opnieuw gecontroleerd worden.
Zonder geldig attest loop je twee reële risico’s:
- Verzekeringsrisico: bij brand of elektrocutie kan je verzekeraar de dekking weigeren als blijkt dat de installatie nooit gekeurd was.
- Waardeverlies bij verkoop: een woning of pand zonder geldig attest voor de laadpaal kan onderhandelingen bij verkoop bemoeilijken of vertragen.
Praktische tips om afkeuring te voorkomen
De meeste afkeuringen zijn te voorkomen met wat voorbereiding vooraf. Laat je installateur alle documenten meteen bij de oplevering meegeven, in plaats van pas wanneer de keurder al voor de deur staat. Een controle van het eendraadschema, de differentieel en de aarding vóór je een keuringsorganisme boekt, bespaart je bijna altijd een herkeuring.

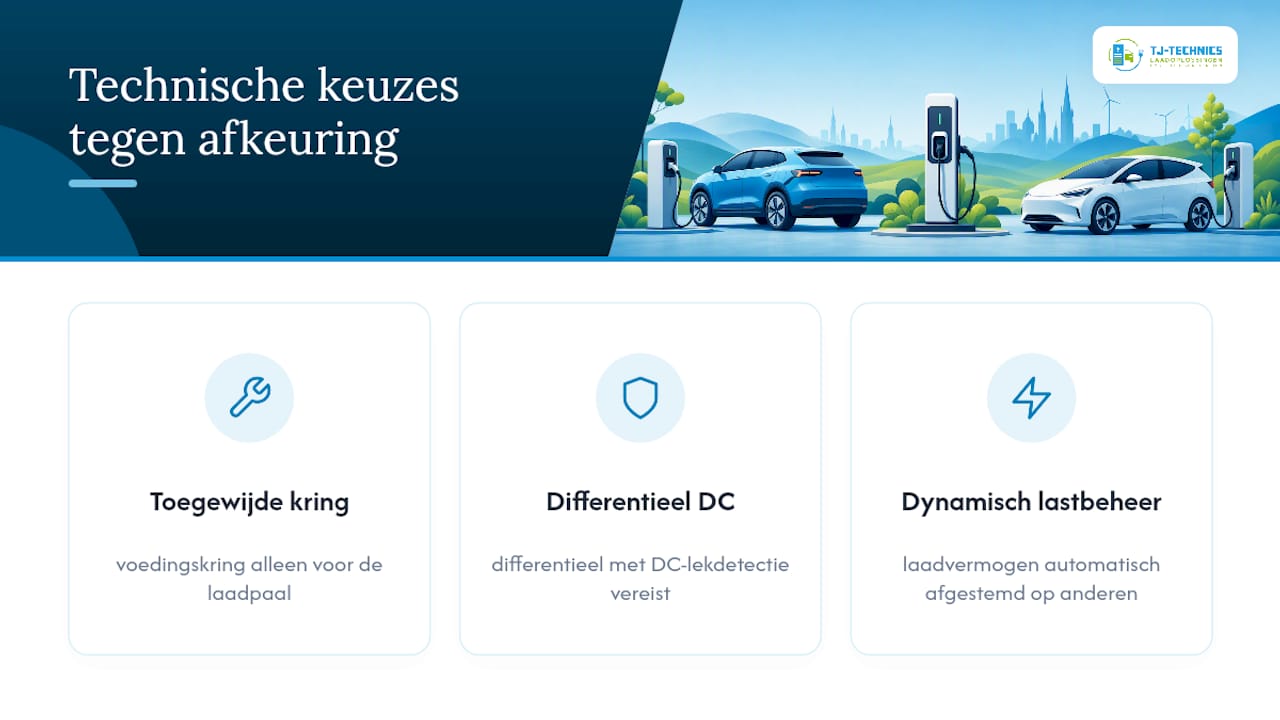

Op technisch vlak lonen drie keuzes zich: een toegewijde voedingskring specifiek voor de laadpaal, de juiste differentieel met DC-lekdetectie, en het vermijden van een onnodige verzwaring van je hoofdzekering. Dat laatste kan door te werken met dynamisch lastbeheer, waarbij het laadvermogen automatisch afgestemd wordt op wat er nog beschikbaar is naast je andere verbruikers.

Pro-tip: Loop vóór de keuringsaanvraag zelf een korte checklist af: werkt het eendraadschema nog met de actuele situatie, staat de juiste differentieel gemonteerd en laadt het station probleemloos in een testronde? Wie deze drie punten controleert, vermijdt het merendeel van de herkeuringen.
Waarom conformiteit meer is dan een formaliteit
Een keuringsattest voelt voor veel huiseigenaren als bureaucratie, maar het is de enige onafhankelijke bevestiging dat je laadpaal veilig is. Wij zien conformiteit liever als een investering dan als een verplichting: het beschermt je gezin, je woning en je verzekeringsdekking tegelijk.
Plan de keuring daarom vóór ingebruikname, werk met erkende partijen en laat je niet verleiden tot uitstel omdat “het toch wel goed zal zitten”.
— TJ Technics
Laadpaal laten installeren met de keuring al in gedachten
Er zijn partners die de keuring vanaf dag één meenemen in de installatie, niet als achteraf-controle maar als onderdeel van het plan. Laadpalen worden daarbij geplaatst conform AREI-normen, met een correct eendraadschema en de juiste documenten klaar voor de keurder. Dat kan helpen een herkeuring en de bijkomende kosten en vertraging te voorkomen.

Naast de installatie zelf stelt TJ Technics ook het dynamisch lastbeheer in, zodat je hoofdzekering nooit overbelast raakt, ook niet als je later een thuisbatterij of extra laadpaal toevoegt. Dat is precies het soort wijziging dat normaal een nieuwe keuring vereist, en TJ Technics denkt daar vooraf over mee. Voor bedrijven en appartementsgebouwen biedt TJ Technics ook elektriciteitswerken met conform attest aan, inclusief de documenten die een keurder nodig heeft.
Wil je een laadpaal laten plaatsen die meteen klaar is voor de keuring? Vraag een offerte voor een laadpaal aan bij TJ Technics en plan de installatie in overleg met een adviseur.
Bronnen
- Laadpaal voor elektrische auto: keuring verplicht in België | Atlas Contrôle
- Keuring laadpalen voor elektrische wagens - Electro‑Test
- AREI‑keuring laadpaal: alles wat u moet weten | LaadThuis
- Advies Hoge Raad: invoeging hoofdstuk 7.22 (AREI)
- Keuring laadpaal: Vind Erkende Keurders | Bobex
Aanbevelingen
Hulp nodig bij uw eigen installatie?
TJ-Technics plaatst laadoplossingen, thuisbatterijen en energiebeheer in heel Vlaanderen, vanuit Puurs-Sint-Amands. Eén aanspreekpunt, van het eerste advies tot de oplevering.
Verder lezen
- €4.000–€10.000: thuisbatterijprijs België 2026 en capaciteitstariefEen thuisbatterij kost in België in 2026 gemiddeld €4.000 tot €10.000 inclusief standaardinstallatie, met een prijs per kWh van ongeveer €700 tot €1.000 . De uiteindelijke rekening hangt vooral af van twee zaken: de…
- Laadpaal thuis installeren in België: € 800–5.000, AREI conformSchakel voor een laadpaal thuis altijd een erkend installateur in: een toegewijde kring en een verplichte AREI-keuring zijn niet onderhandelbaar. Reken op een richtprijs inclusief plaatsing die kan variëren afhankelijk…
- 3,7–11 kW thuisladen in België: meterkast uitbreiden volgens AREIJe meterkast moet minstens een toegewijde groep voor de laadpaal hebben, beveiligd met een verliesstroomschakelaar met DC‑detectie (30 mA, type B of type A met RDC‑DD). Een erkend controleorganisme moet die aanpassing…
